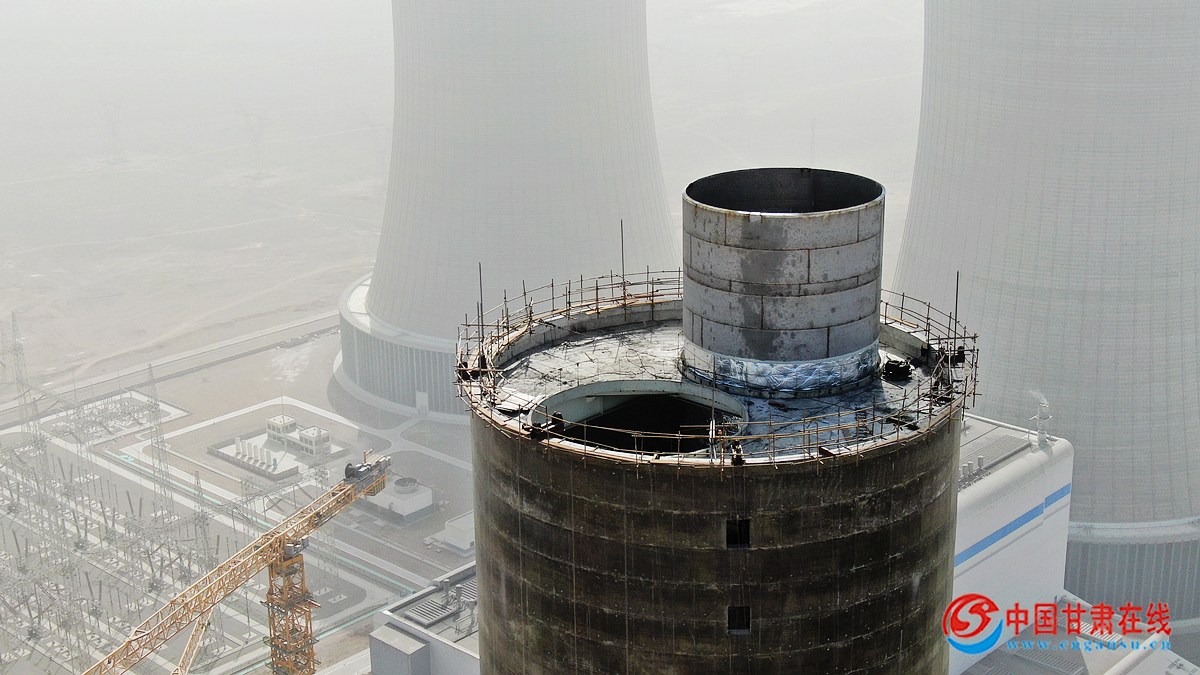

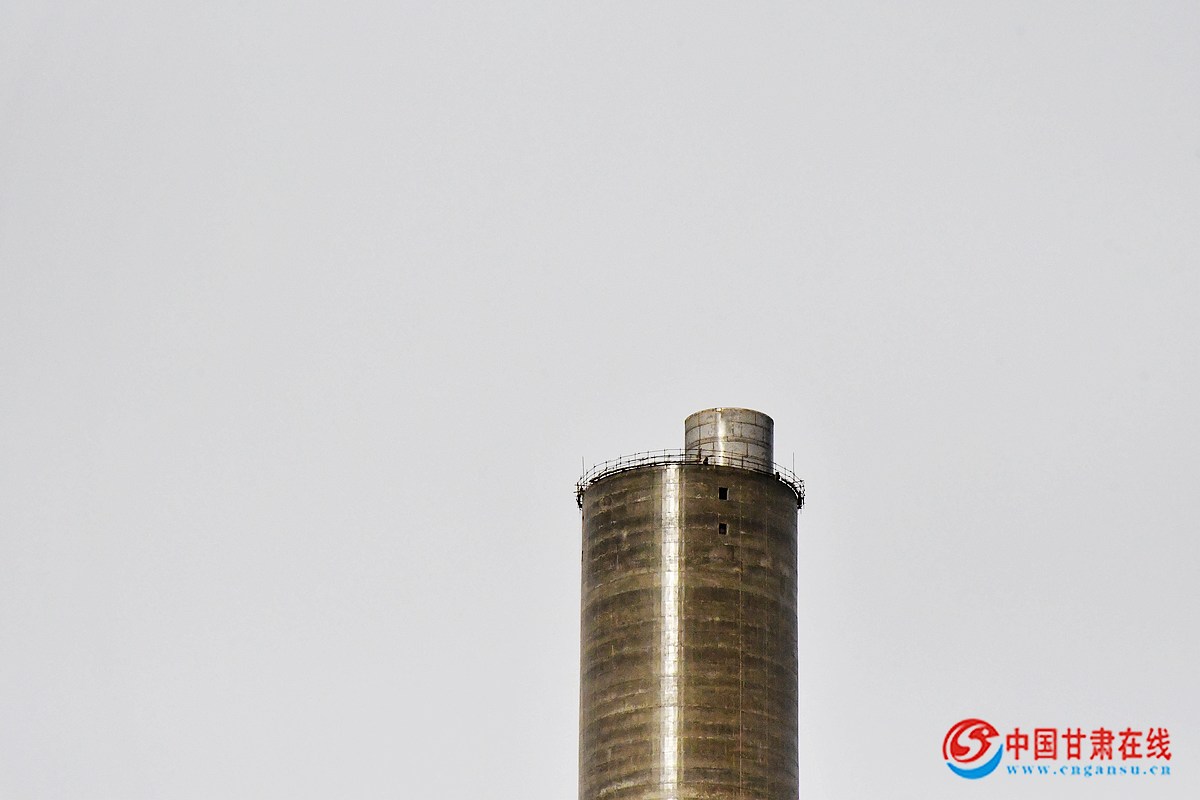

中國甘肅在線訊 3月23日下午,由中能建建筑集團承建的甘肅常樂百萬項目3號煙囪鋼內筒提升到頂。
該煙囪鋼內筒為兩根鈦鋼復合板鋼內筒,此次到頂的為3號鋼內筒,實際有效施工時間僅68天,打造了常樂項目安裝作業“新速度”。常樂項目鋼內筒采用液壓提升倒裝法進行施工,上部段鋼內筒提升分為兩次進行。本工程鋼內筒頂標高為240米,直徑8.5米。提升機具安裝在225米層平臺主梁上。上部段分兩次提升,第一步采用筒首吊點進行提升,提升55米。之后轉換到第二吊點,繼續提升直至設計標高,50.5米平臺施工時應對孔洞使用跳板進行鋪設,形成完整的施工平臺,安裝照明設施以備夜間施工;下部段再設吊點單獨提升至設計標高。
煙囪鋼內筒工期較緊,為了實現整個項目的如期投產目標,項目部在施工過程中做好統籌管理,提前策劃,精準投入了人力、物力、機械,積極克服了大風天氣、疫情影響等困難,保證了此次3號鋼內筒如期提升到頂。后續,項目部將始終咬定以“11.15”年度投產目標,加快推進煙塔工程作業面施工進度,全力保障投產目標務期必成。(唐新宇 邢凱)
