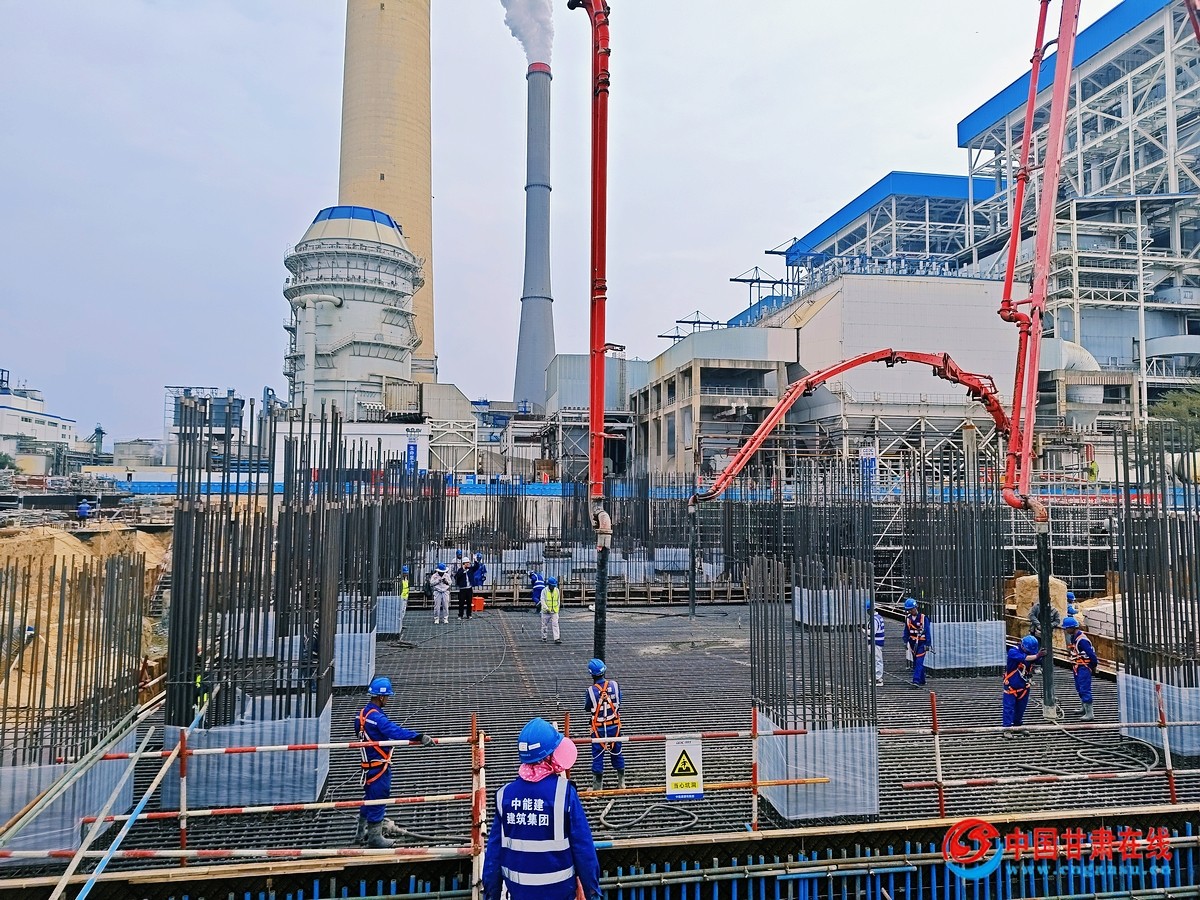

中國甘肅在線訊 2月26日14時,中能建建筑集團大唐潮州項目部5號汽機基座底板混凝土歷經30個小時連續作業,順利完成2630立方混凝土澆筑。
5號汽機基座底板位于主廠房3/A-1/A排交2-8軸之間,總長60米,寬度為17.2米,高度為2.5米。由于汽機基座跨度較大,澆筑混凝土方量多,因此采用3臺65米泵車同時澆筑。為保證順利澆筑,澆筑作業前,項目部邀請業主、監理、攪拌站、施工隊伍等召開關于混凝土澆筑的安全技術交底專題會議,確保本次大體積混凝上順利澆筑,一次成優。在澆筑期間,嚴格落實領導帶班制度,明確各級人員分工,排好值班表,每隔一小時在微信群內發布現場照片,實時監控澆筑動態,保證班組白夜間連續施工無隱患,過程嚴格控制商品混凝土的供應質量,入模前做好混凝土塌落度、入模溫度測驗,澆筑完成后對混凝土養護及成品保護等注意事項進行重點關注。
下一步,項目部將繼續秉承“頂真、嚴謹、快捷”的工作作風,嚴守履約標準,在保證安全質量的前提下,瞄準主廠房基礎出零米等目標繼續邁進,助力項目優質高效履約。(許帥康)
