中國甘肅在線華亭訊 雨水停歇,天氣好轉。連日來,華亭公路段戮力同行,奮楫篤行,實現水毀搶修“加速度”,努力做好汛期工作“后半篇”文章。

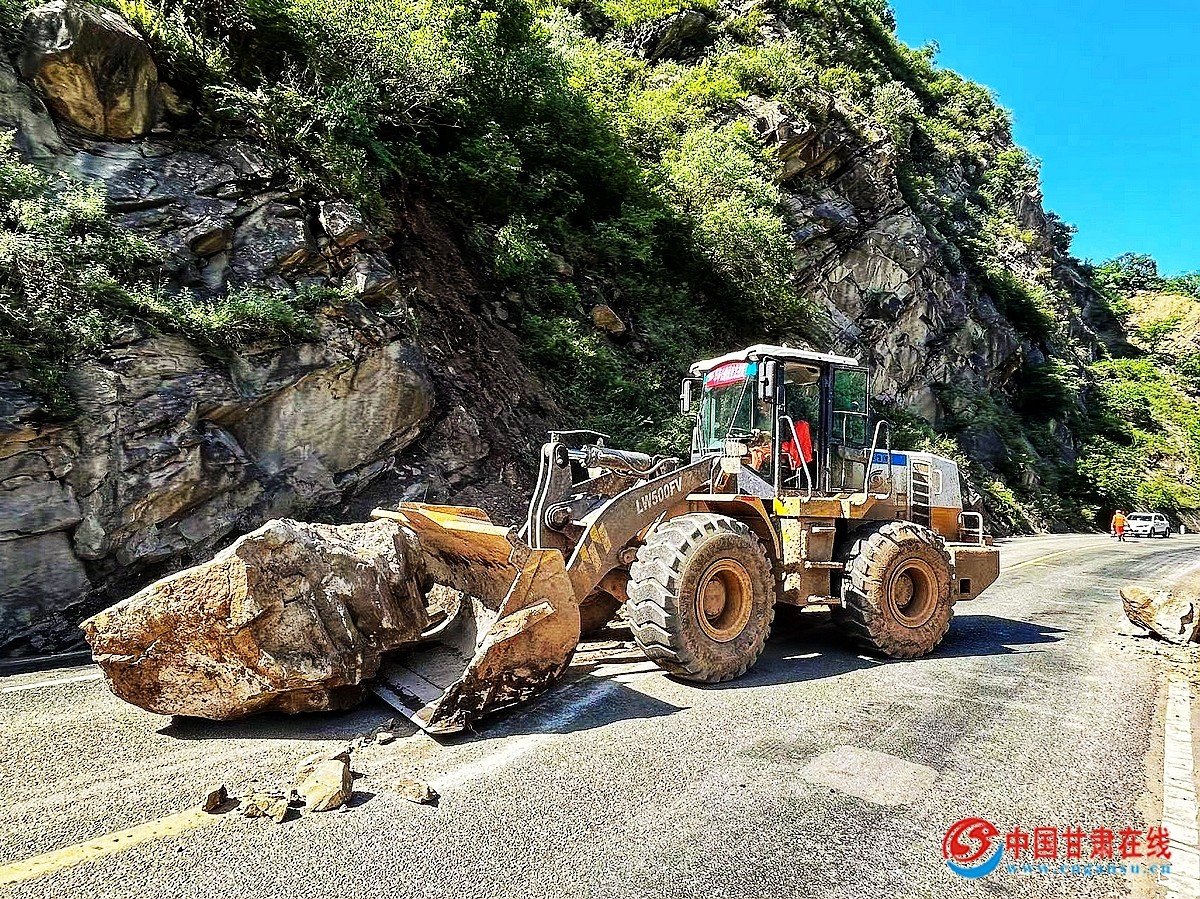

多點發力除隱患,多措并舉提效率。本輪強降雨造成該段管養公路受災里程59.38公里,水毀路段57處,面對災后的嚴峻形勢,該段按照“先干線、后支線、先搶通、后修復”的原則,成立三支搶修隊伍、組織機械和人員全面開展搶險作業。對于省道203線銅城峽K38+100塌方落石,先采取人工切割掉落防護網,挖掘機破碎錘擊碎巨石,裝載機清理碎石,人工配合清理邊溝等方式達到最大、最快、最有效清理效果。針對國道344線1783+000安口作業點山體滑坡泥石流,先采取抽排積水、裝載機推出淤泥、自卸車集中裝載運輸、人工清理邊溝,水車高壓槍清洗路面等徹底完成清淤工作。各個作業面搶險工作緊張有序進行,一片熱火朝天、大干快干的場面。
精細排查治未病,方案措施要到位。組織開展路基路面、橋梁、隧道、涵洞等隱患排查,尤其是橋梁墩臺基礎沖刷、隧道排水設施等,建立隱患排查臺賬,按照“一處一方案”編制水毀修復方案,及時跟進落實處治措施。加強公路災害風險點巡查監測,對監測的數據進行整理、分析,發現異常及時處治。針對國道344線K1824+601山寨橋3號橋墩基礎沖刷外露嚴重,采取改移河道100m,混凝土片石澆筑橋墩基礎沖刷位11m/22m3,鉛絲石籠防護處治80m/288m3,砂礫回填800m3。國道344線K1816+503馬峽新大橋3、4號墩柱橫系梁沖刷外露情況。采用挖掘機對河床進行整修,疏導河流走向,砂礫回填橫系梁外露部分。“靶向治療”,處治有力,達到防護要求,為未來安全運行打下堅實的基礎。

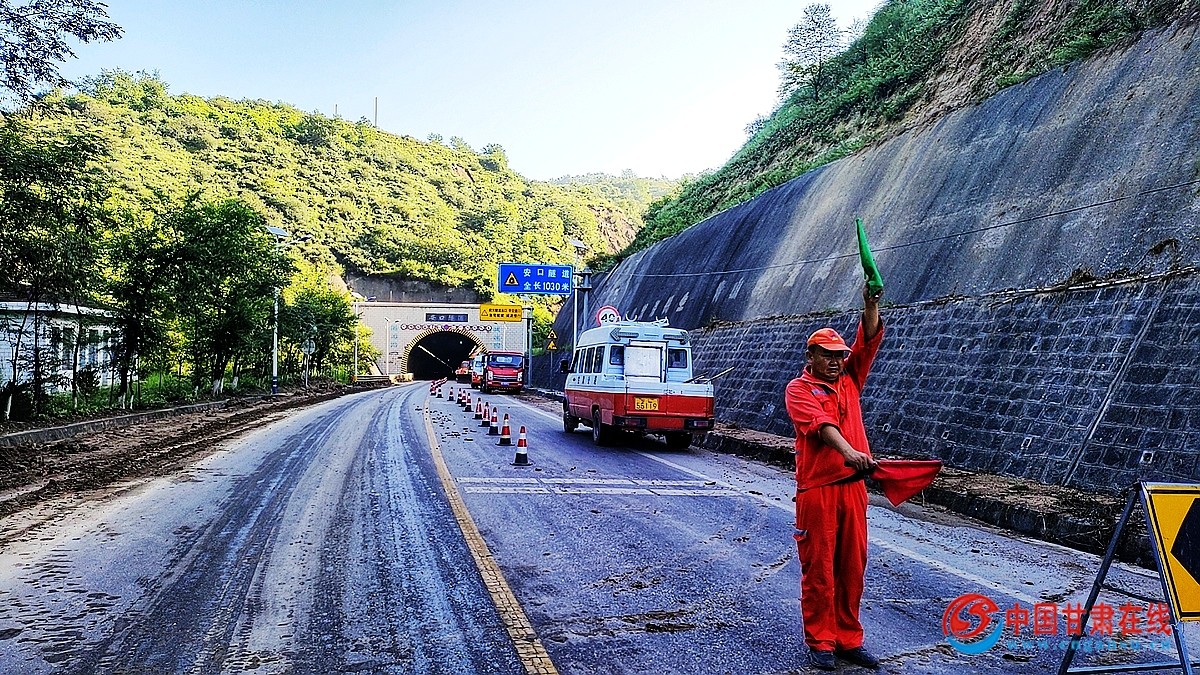

安全教育不松懈,防護措施必到位。由于災后工作量大,工作面廣,適當增加勞務派遣人員,必須購買意外傷害險前提下,嚴格落實先進行安全教育培訓、考試合格后方可上崗,盯緊作業現場安全管理,配備安全員、技術員、交通指揮員,特殊路段作業增加觀察崗,尤其是開始布設和最后撤離關鍵環節,方方面面提高作業現場防護能力和水平,使災后恢復工作安全、有序、快速進行。(通訊員:楊紅軍 薛旺超)
