勞動競賽戰鼓擂,攻堅創效鑄精品——中能建建筑集團正寧百萬項目A排外循環水管安裝紀實

時間:2022-07-11 02:56:06來源:中國甘肅在線編輯:趙小春點擊:

中國甘肅在線 7月10日上午,華能正寧百萬項目1號機組A排外循環水管順利移交土建單位回填,標志著A排外循環水管攻堅戰取得完全成功。軸線標高定位,焊口超聲、滲透檢測和防腐層的修補各項施工質量標準均達標,實現了高品質與高標準的完美結合,是向所有為之努力完成勞動競賽的的人交出一份完美的答卷。

迎難而上,營造攻堅氛圍

此次主廠房A排外循環水管施工勞動競賽活動由業主聯合各參建單位舉辦。“A排循環水管總長為120米,重216噸,正常施工需要15天,業主方嚴格要求12天完成,土建單位交安晚兩天,項目部較其他參建單位晚開工,在規定時間完成任務顯得難上加難。”熱動科技術員饒善勤說道。面對土建交接晚、安裝時間緊、任務重的問題,項目部頂住巨大壓力,合理調配施工作業資源配置,全面提升施工效率。項目部咬緊節點目標,堅持結果導向編制詳細的管道安裝施工計劃,以計劃為牽引,加強對目標的管控。每天對計劃完成情況、資源投入情況進行跟蹤盤點,保證管道施工進展平穩有序推進。持續強化“領導帶班”制度,項目班子長時間堅守項目一線,率先垂范,從工序、質量、安全控制等方面全程跟蹤、監督落實,抓好抓實每一節管道安裝工作,形成了“領導帶頭干、全員跟著干”的良好氛圍。

質量為先,提升勞動競賽質量

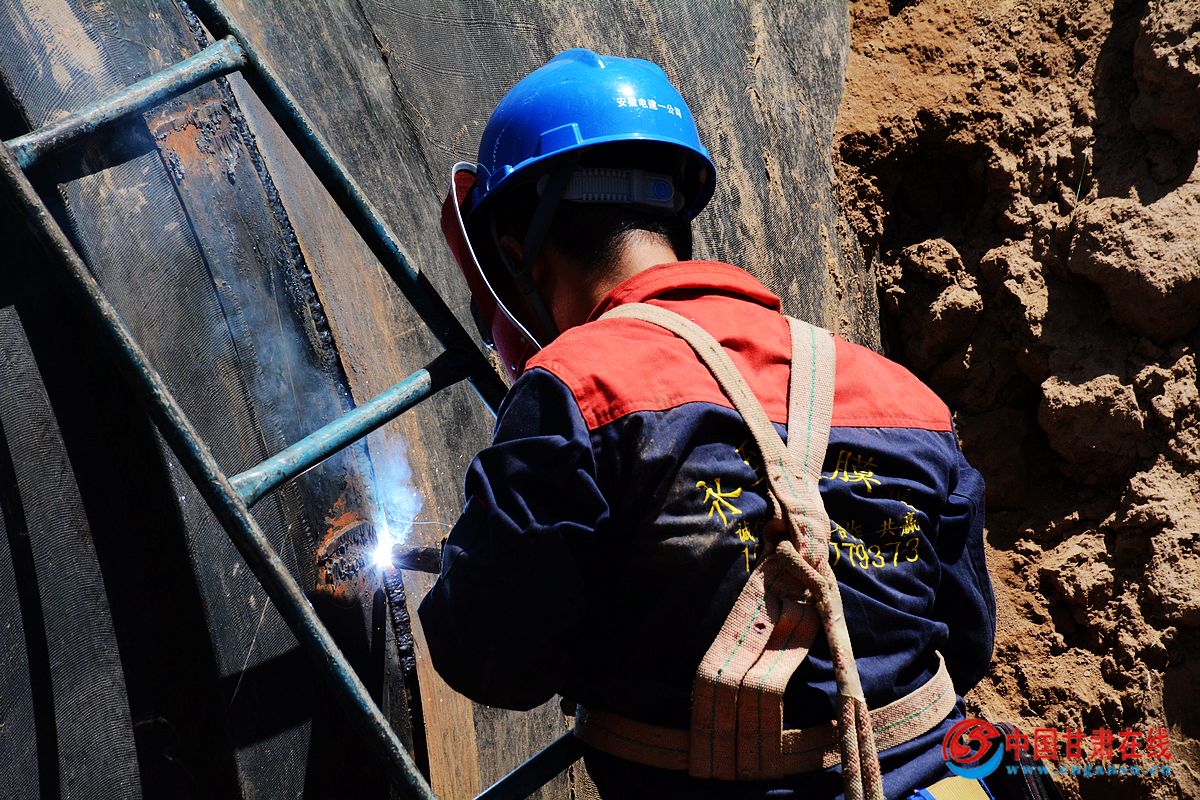

甘肅的天空清朗通透,灼熱的太陽光毫不費力的穿過大氣層直射大地,A排外李師傅穿著厚重的防護服,豆大的汗珠滾滾落下,手中的焊花朵朵飛濺,為趕在約定日期完成,李師傅一刻不停歇:“一會熱動科長要來檢查了。”說罷便看見熱動科長王洪兵朝這走來,開始細細檢查焊縫質量。不管白天晚上,現場都能看到焊接科長王洪兵忙碌的身影,每天晚上11點項目工作群里總會出現他發的現場施工照片。作為一個黨員,他主動承擔,剛到項目聽說現場正在搶活,中午到的項目,下午上班時間就已經戴著安全帽進入現場旁站,向技術員和隊伍方了解相關情況。作為中國能建集團的勞模,他每天“釘”在現場,帶隊嚴控每個安裝關鍵點,嚴把每一道工序,每一道焊縫,將“工匠精神”表現得淋漓盡致。“A排循環水管勞動競賽完成質量關乎日后電廠投用,雖然深處地下看不見外形,但卻相當于電廠的血管,絲毫不得馬虎。”王洪兵說到。

安全為重,筑牢平安基石

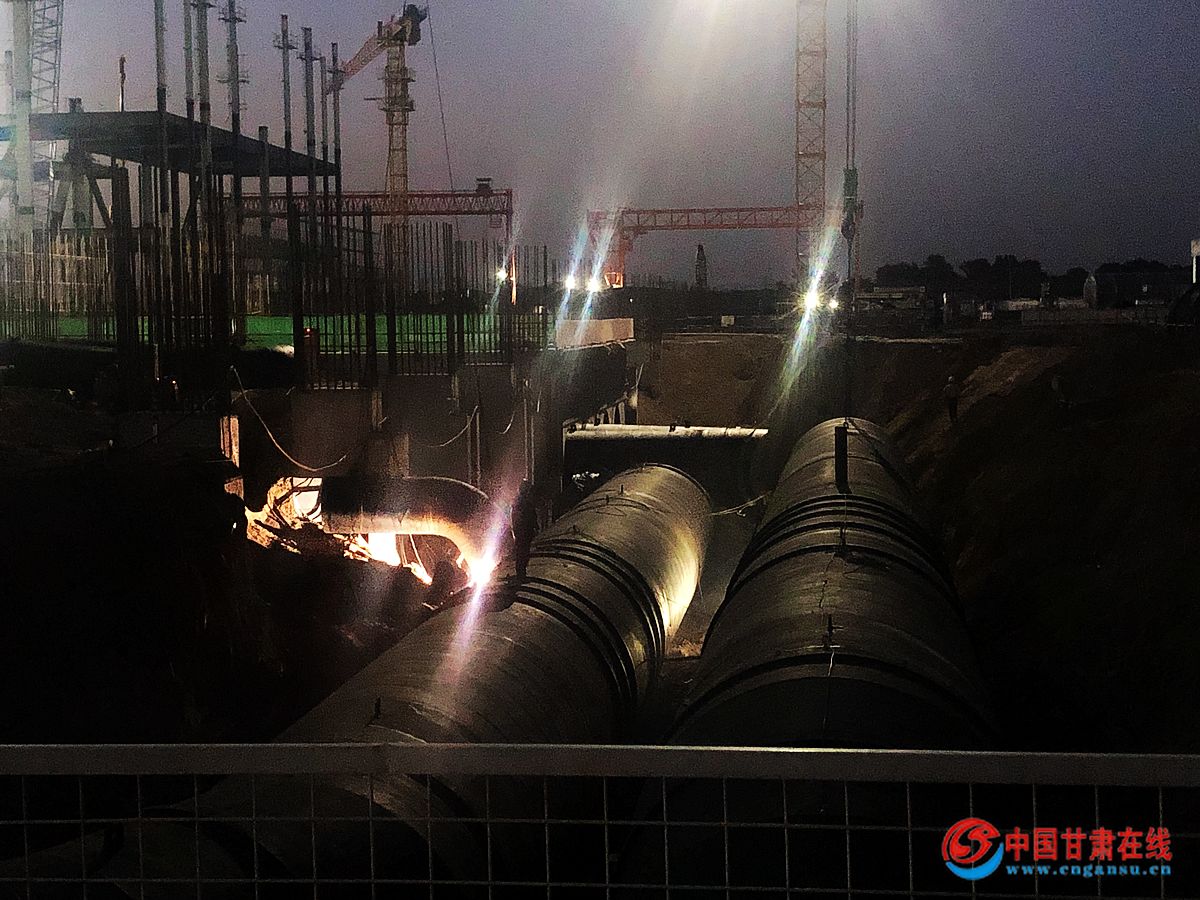

此時正值酷暑時節,現場的氣溫已經高達35℃,現場人員每天個個揮汗如雨,加上管道施工空間狹小,給施工帶去了莫大的挑戰炎熱的天氣絲毫沒有影響他們想早點完工的決心,每日進行兩班倒,白天頭頂太陽加油干,晚背對月光埋頭苦干,默默堅守在自己的崗位上,A排外循環水管處的打磨聲、焊接聲、指揮聲似乎從來沒有停歇過。進入七月以來,老黨員張友明每天都關注著天氣動態,作為行政科長的他,早早準備了仁丹、藿香正氣水等防暑降溫藥品分發到各班組。溫度一升高,他立馬組織后勤人員熬制綠豆湯,帶領項目部團員將綠豆湯送到每一位工友手中,每天下午裝著綠豆湯的電動車會準時在“老地方”等待工友,每天晚上準備好宵夜時送到現場。安全總監劉文傳每天帶人對施工人員的防護措施、防暑降溫藥品進行檢查,確保安全可控在控。

“項目部用9天的時間完成了安裝任務,施工作業人員每天加班加點,在保證安全的前提下,又保質保量圓滿完成了任務,這段時間大家都太辛苦了。熱動科技術員饒善勤移交土建后說道。7月1日下午建筑交安到7月10日上午成功移交土建,焊口共計34道,整個A排循環水管安裝歷經9天,比計劃約定時間提前3天完成,正寧項目高標準、高質量、高效率地完成了整個安裝任務,為土建單位汽機房施工爭取了時間,同時在各參建單位中起到了引領示范作用。

旌旗獵獵戰鼓擂。自吹響勞動競賽號角以來,項目部緊抓施工黃金階段,充分發揮“黨建引領、聯建共建”機制優勢,掀起了大干快上、爭先創優的施工熱潮,推動工程、質量、進度齊頭并進,優質高效的實現了項目階段性工作計劃。接下來,正寧項目部將繼續以華能集團“黨建引領、聯建共建”工作機制為指引,繼續以管道安裝時的工作熱情和精神狀態來面對接下來的工程建設任務,確保高標準高質量推進工程,全力以赴保障年底1號鍋爐大板梁吊裝節點完成。(盧桂紅)
