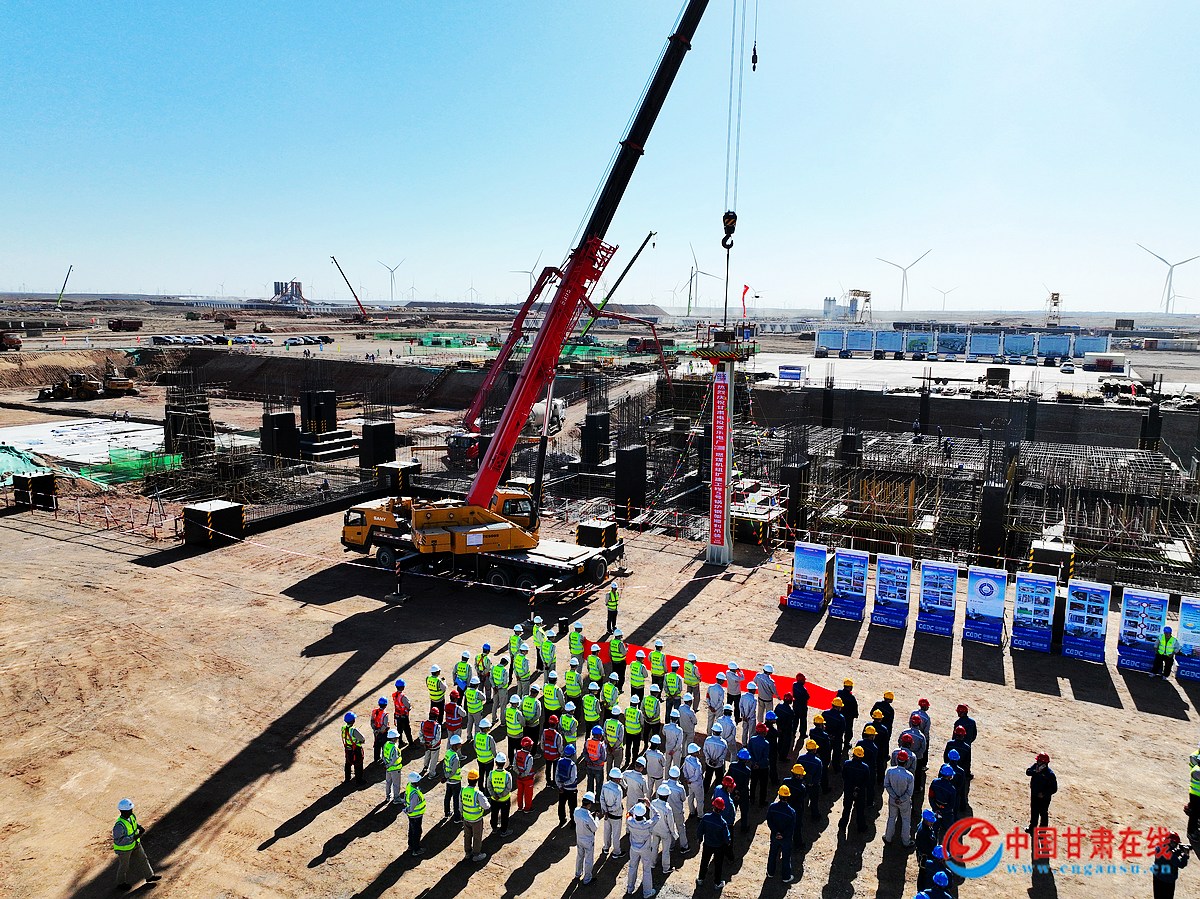

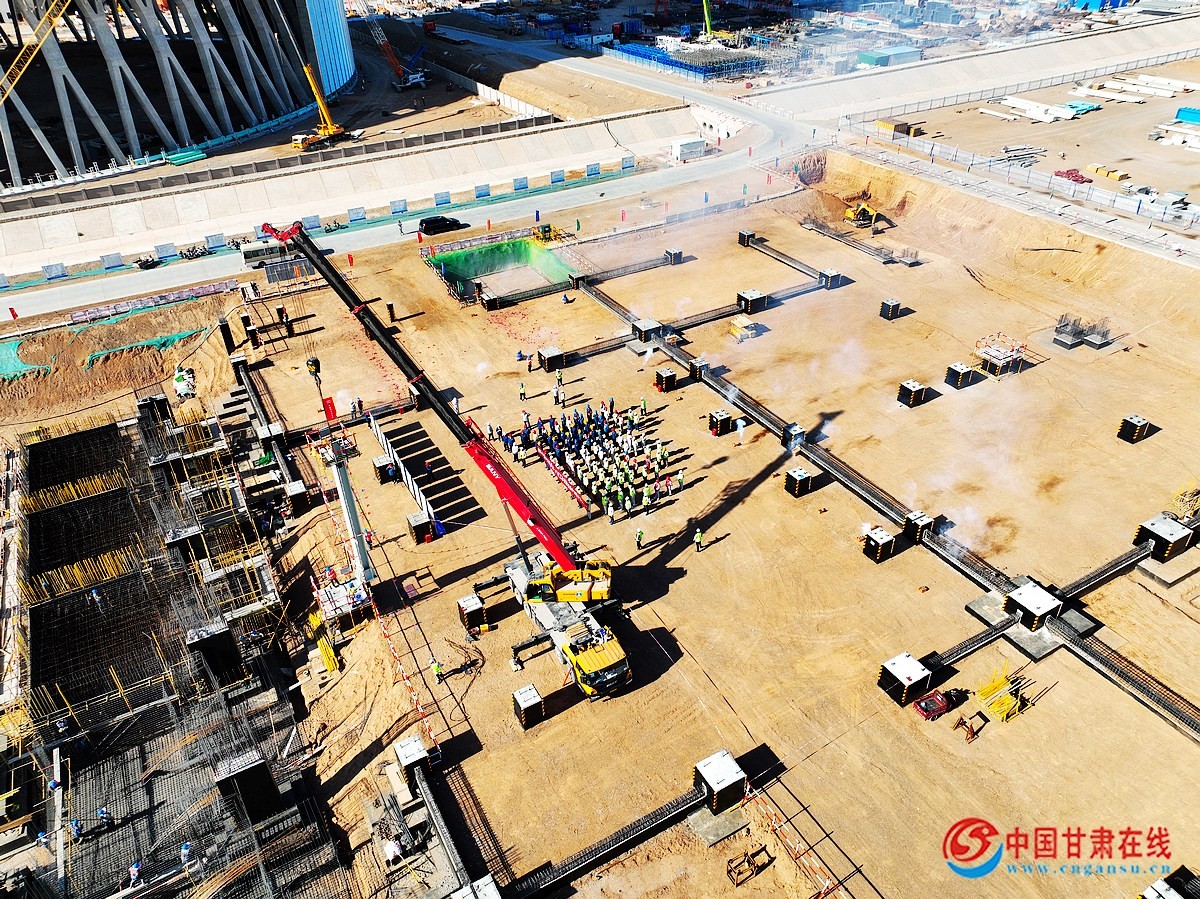

中國甘肅在線訊 7月5日上午9時許,在3、4號機組安裝調試的熱潮中,甘肅電投常樂電廠2×1000兆瓦燃煤機組擴建項目迎來了開工以來的第二個重大里程碑節點,5號鍋爐第一根鋼架順利吊裝,標志著5號機組正式進入鋼架設備安裝階段,為后續項目“土建交安”奠定了堅實基礎。
自4月7日第一罐混凝土澆筑以來,在高標準完成5號鍋爐基礎鋼筋安裝、混凝土澆筑、土方回填等一系列土建工作后,公司按照施工計劃圖,緊鑼密鼓推進5號鍋爐首根鋼架吊裝準備工作。過程中,會同鍋爐廠家及各參建單位超前策劃、科學管理,從方案編制、技術交底、質量監督、施工準備、安全措施落實等各環節進行了周密部署,詳細制定了5號機組鍋爐鋼架吊裝方案和“土建交安”工作計劃。并抽調3、4號機組建設過程中的精干力量,同總包和施工單位組臨時建了吊裝專項工作組,專項工作組在對吊裝現場進行安全檢查、反復確認具備吊裝條件后,正式啟動吊裝工作。
截至目前,該項目在建的5號機組已完成主廠房、鍋爐等重要區域的基礎澆筑,正在進行煙囪基礎鋼筋安裝、5號汽機基座和磨煤機鋼筋安裝、5號鍋爐鋼架安裝,6號機組鍋爐基礎、間冷塔環基澆筑等工作。
本次5號機組鍋爐鋼結構吊裝,標志著項目建設邁進了新的階段。據悉,該項目作為甘肅省重點建設項目,預計在2025年12月投產發電,投產后將作為國家能源安全戰略的支撐電源,每年可為甘肅省及華中地區提供約200億千瓦時的電力保障,同時發揮調峰消納作用,帶動河西地區新能源電力源源不斷外送,有效緩解甘肅省及華中地區供電緊張的局面,充分發揮能源保供“穩定器”“壓艙石”作用,對支撐甘肅省“十四五”中后期電力安全保障供應具有重要的現實意義。(通訊員:邢凱)
