夏日炎炎,節點連連 | 甘肅電投常樂電廠5、6號機組工程煙囪和5號汽機基座底板大體積混凝土順利澆筑完成!

時間:2023-07-31 23:03:11來源:中國甘肅在線編輯:趙小春點擊:

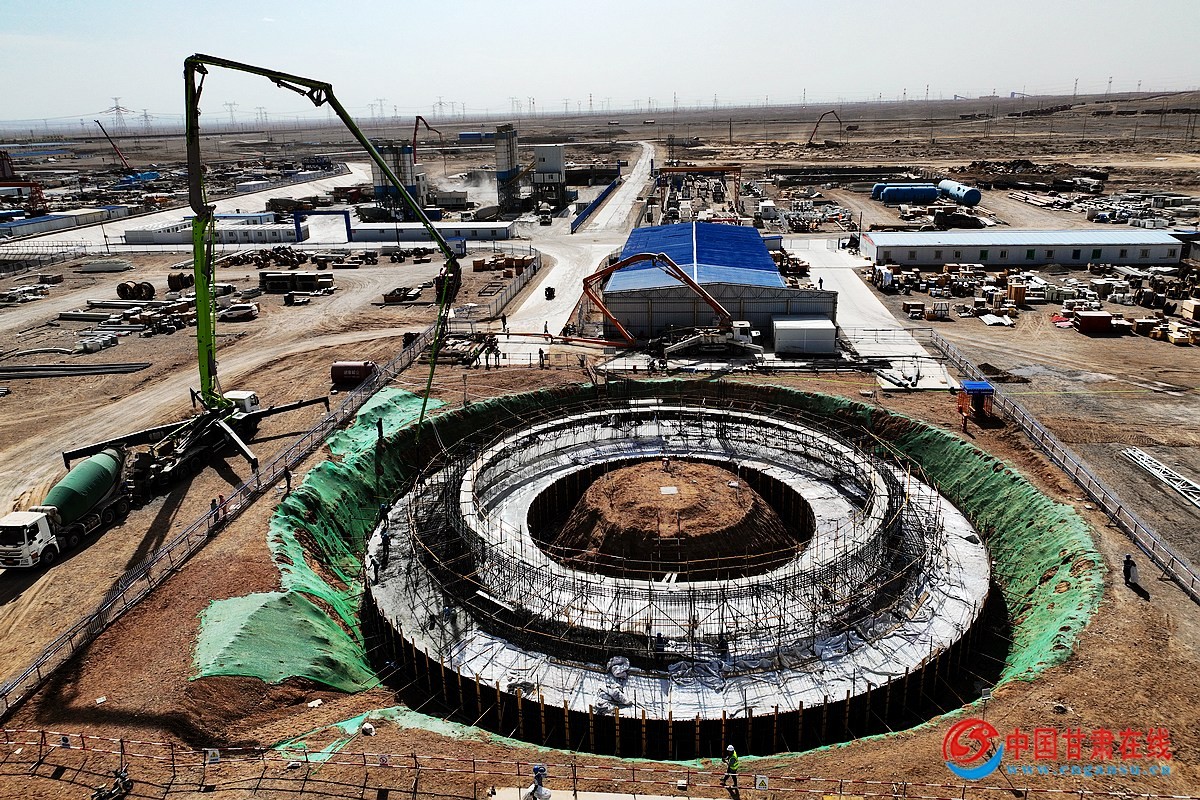

中國甘肅在線 進入7月以來氣溫持續升高溫度高達40℃+甘肅電投常樂電廠5、6號機組施工現場依舊是一片熱火朝天、如火如荼的建設場景7月26日—28項目建設者們鼓足干勁、鏖戰高溫相繼完成了5、6號機組工程煙囪和5號汽機基座底板大體積混凝土澆筑兩個里程碑節點奏響夏日重點項目建設最強音!

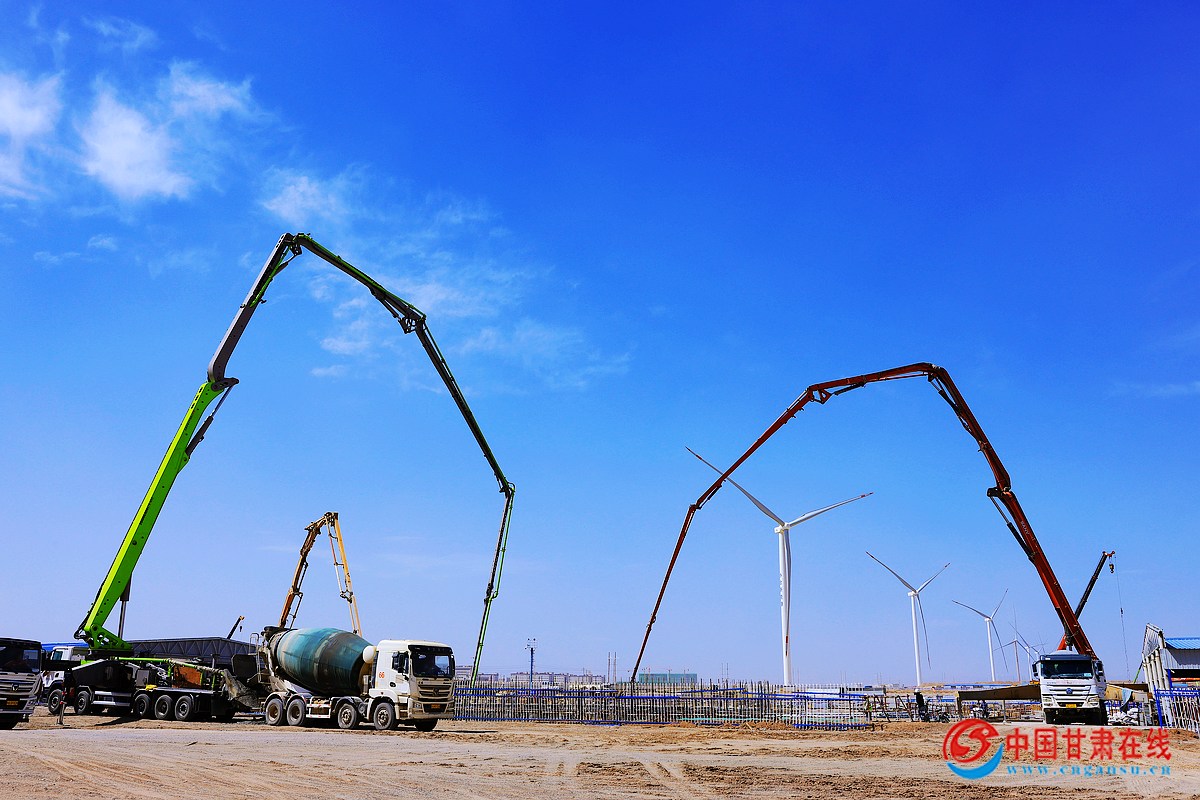

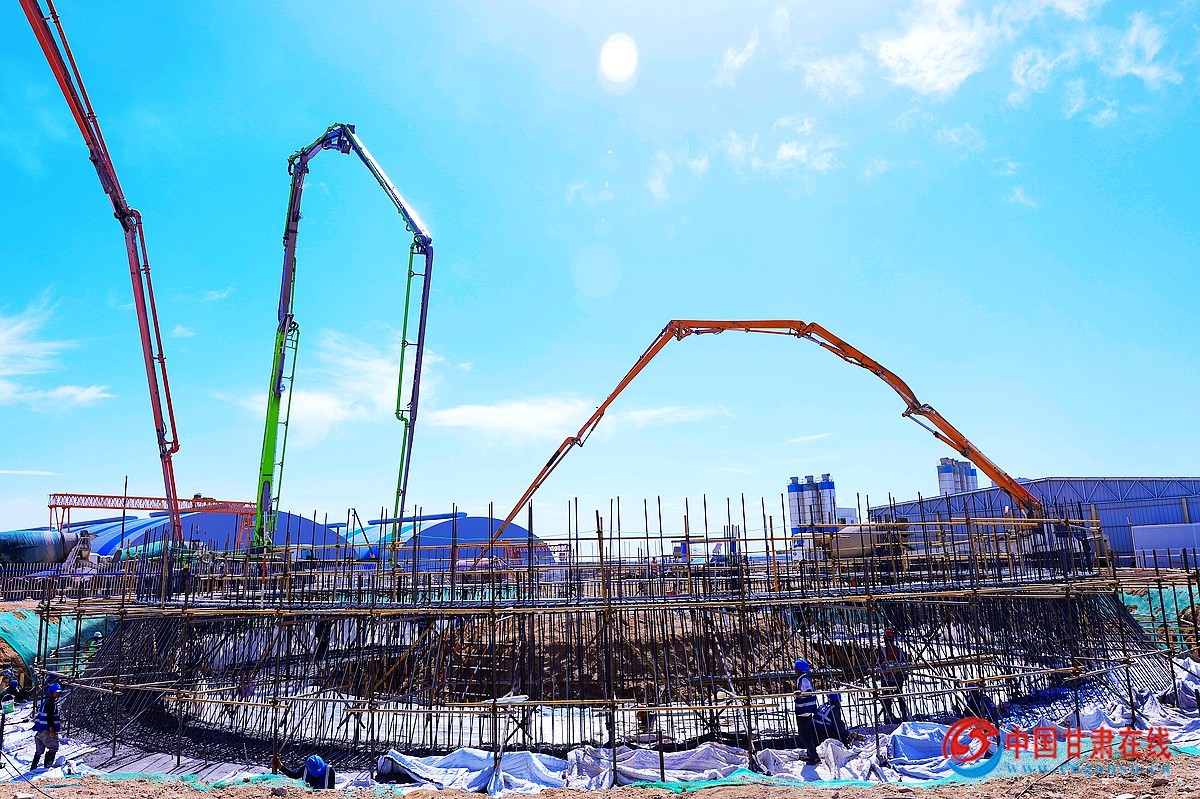

72620時48分,5號汽機基座底板開始澆筑,歷時14h順利完成,混凝土澆筑總方量2088方。72719時18分,56號機組煙囪基礎開始澆筑,歷時21h順利完成,完成澆筑總方量2559方。

本次汽機基礎底板和煙囪基礎屬大體積混凝土,在混凝土澆筑前,常樂發電公司組織監理、總承包及施工單位對施工方案進行了聯合評審,主要圍繞如何控制大體積混凝土溫度、保證現場施工質量、安全等方面做了相應詳細措施。為控制混凝土溫升,降低水化熱,混凝土配合比采用粉煤灰和礦粉雙摻配合比;為滿足溫度控制,混凝土表面保溫保濕隔熱材料采用一層塑料膜加一層5cm厚棉被覆蓋,為了防止停電造成混凝土施工中斷,現場配備了兩臺大功率柴油發電機備用。

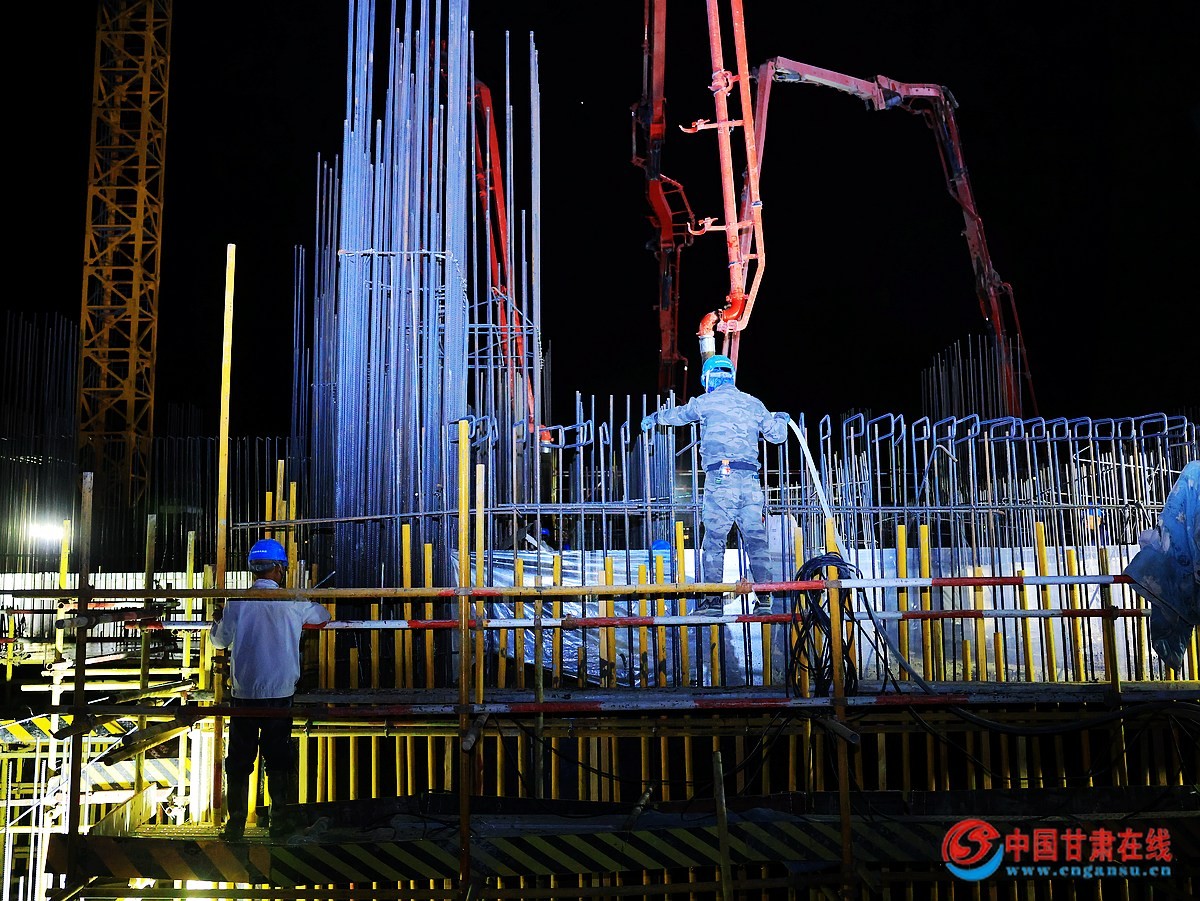

近期施工現場持續高溫,卻絲毫沒有影響到56號機組土建基礎工程大體積混凝土的連續澆筑。為最大程度降低混凝土入模溫度以防澆筑后溫升超規,施工方將混凝土原材料全部備足于攪拌場地,采取對混凝土攪拌用水不斷投加冰塊的方式,以降低和控制混凝土入模溫度,結合現場環境和工程相關規范要求,大體積混凝土澆筑均安排在夜間連續澆筑以保證施工質量。

為防止混凝土振搗不到位或出現冷縫等質量問題,公司制定詳細措施,施工單位、總承包單位、監理及建設單位統一安排了值班人員24小時全程值守,對混凝土配合比準確性保證、混凝土坍落度測定、入模溫度測定、布料澆筑、振搗、原材料取樣及混凝土試塊留置等環節專人監管和旁站。

經過公司領導坐鎮調度,各參建單位人員共同努力,56號機組煙囪基礎和5號汽機底板混凝土順利澆筑完成,質量控制可靠。鄧一四、邢凱

相關文章
中國甘肅在線關于我們|媒體合作|廣告服務|版權聲明|聯系我們|網站地圖|友情鏈接 | 友鏈申請

甘公網安備 62010002000486號

Copyright©2006-2019中國甘肅在線(甘肅地方門戶網). All Rights Reserved
中國甘肅在線 中國甘肅在線 中國甘肅在線 中國甘肅在線 中國甘肅在線 中國甘肅在線 中國甘肅在線
